安全质量两手硬 奇思巧管保进度

三月的春风微微倾城,和煦的阳光温暖地照耀在“鹿城”大地上,在内蒙古包头,包钢CCPP发电项目现场一片机器轰鸣、热火朝天的繁忙景象,奏出了一曲美妙的“施工乐章”。“自节后复工以来,我们在安全上突出一个稳字,在质量上强化一个优字,在进度上推动一个快字,全面吹响施工冲锋号,顺势而上确保完成施工目标。”工程承建单位中国二十二冶集团冶金公司项目负责人介绍道。
据了解,包钢CCPP发电项目位于内蒙古包头市包钢厂区内,是包钢改善新老区结构不平衡,提高现有煤气资源综合高效利用率,实现煤气零放散的建设项目。施工内容主要包括除盐水区域现有建构筑物、设备、管道的拆除工作及主机区域和除盐水区域内全部新建建构筑物的基槽开挖、厂房、设备及构筑物基础、钢结构制安、厂房封闭及内外部装修、电缆隧道、管沟及厂房外一米以外的电缆隧道、管沟等全部土建施工内容。
在工程质量方面,包钢CCPP发电项目部在分项工程开工前由技术人员对施工班组进行图纸交底、分项工程技术交底,明确施工标准、质量要求,确保各工序严格按照设计图纸、验收规范、操作规程施工。同时,强化施工过程监管,对各工序的具体准备工作、施工方案和施工措施进行检查落实,严格工序交接检查和隐蔽工程检查验收,并且每道工序完工后,都进行自检、互检、交接检,层层把关,做好每一个施工过程的控制,确保整体工程的质量。

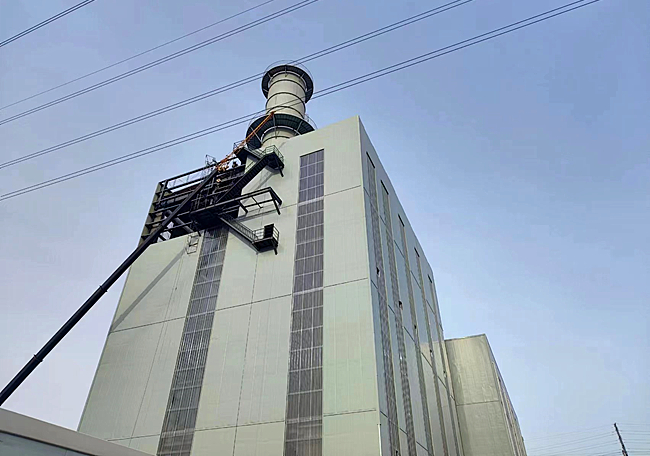

安全是工程完美收宫的基础,包钢CCPP发电项目部“教、宣、检”三结合做好安全管理工作。“在工程开工前,我们就在施工现场周围、场区内设置了大量的安全宣传标识牌、警示牌,并根据拟入场人员的工种、数量做好入场安全教育、安全技术交底的准备工作,并配备足够数量的安全用品、防疫物资等。”在包钢CCPP发电项目的施工现场,项目负责人回忆道。截止目前,该项目主控楼三四层、汽机厂房彩钢板、5号余热锅炉南北侧彩钢板装饰装修全部完成。
为了狠抓工程进度,包钢CCPP发电项目部根据各分项工程量、施工难度合理编制月度计划,严格控制分部工程的施工节点时间。在工程建设中,项目部针对施工场地有限这一不利因素,及时编制切实可行的施工方案,主体钢框架结构采用逐跨倒退的安装方式进行施工。针对该施工方案,项目部成立了构件进场调度中心,高标准、严要求组织施工,由专人负责与厂家联系每天的进场构件情况,全力推进钢结构安装工作,为项目建设奠定了坚实基础。(通讯员:胡建明)
